安装内进流网板格栅要求
土建基础复核
格栅井尺寸、预埋件位置与图纸一致,预埋钢板与井顶平台齐平。
基础水平度误差≤±3mm;井壁垂直度≤20mm,两侧平行度≤20mm。
清理井内杂物、焊渣、尖锐物,防止划伤孔板。
设备与配件检查
核对型号、尺寸、栅隙(3/5/10mm 等),检查运输中有无变形、破损。
清点滤板、链条、链轮、冲洗管、喷嘴、电机、减速机、紧固件等。
阅读安装图、说明书,明确安装角度(通常 60°–90°)、水平 / 垂直度要求。

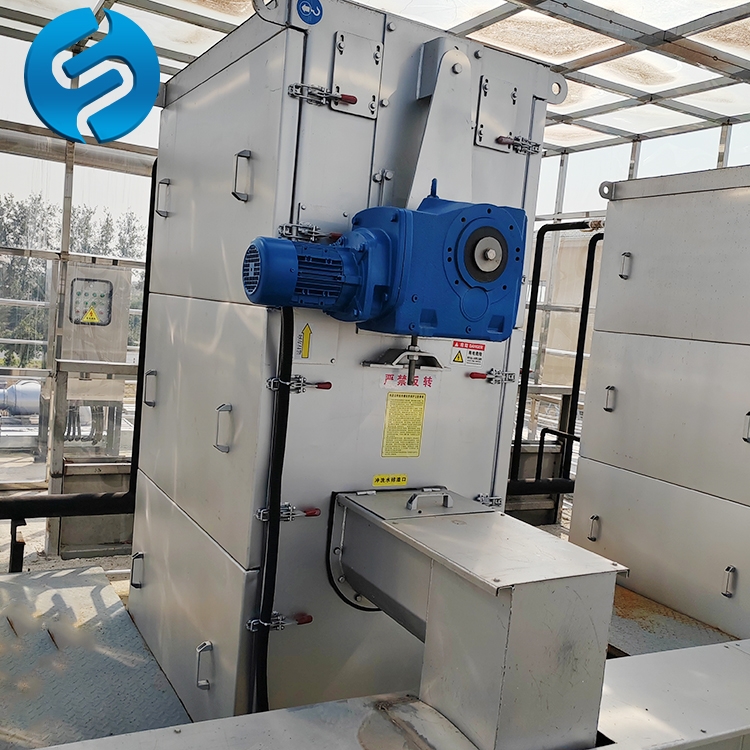

吊装
用吊车平稳起吊,轻吊轻放,严禁碰撞槽体与滤板;吊点选设备指定吊耳。
中心线必须与水流方向垂直,保证进水均匀、无偏流。
就位与调平
水平度:≤0.5mm/m(或≤1/1000),用水平仪多点检测。
垂直度:墙板与操作平台垂直,误差≤1/1000。
标高与平面:平面位置偏差<20mm,标高偏差<30mm。
卸料口平面与操作平台平行,方便出渣。
固定
与预埋件焊接或紧固地脚螺栓,螺栓均匀受力,防止槽体变形。
滤板组装
分段组装孔板 / 网板,相邻板间隙均匀,公差≤±1mm;销轴润滑到位。
确保滤筒圆度、同心度,无扭曲、卡涩;栅隙符合设计(细格栅 1.5–10mm)。
驱动与链条
电机、减速机轴线对正,同轴度达标。
链条张紧适中,下垂量 20–30mm;用张紧装置调节,安全系数≥6。
减速机加注 30# 机械油至油面线,各轴承润滑到位。
严禁反转:手动盘车确认方向,与安全罩箭头一致。

冲洗管与喷嘴
喷嘴距孔板 25–35mm,角度垂直板面,保证冲洗全覆盖。
管路连接牢固,无渗漏;试压 0.6MPa,保压无压降。
排水槽通畅,冲洗水不回流、不溅出。
接线与接地
专业电工按图接线,电机转向正确,设过载、短路、缺相保护。
接地电阻≤4Ω,电缆穿管防护,防水防腐。
防护装置
安装安全罩、护网,防止人员接触传动部件。
设备周边留检修空间≥0.7–1.0m,正面≥1.5m。
空载试车(先手动后电动)
无抖动、异常噪音(≤75dB (A))。
链条、链轮运行平稳,无跳齿、跑偏。
冲洗系统正常,喷嘴无堵塞。
手动盘车:无卡阻、异响,转动灵活。
点动电机,确认转向;连续空载 2h,检查:
负载试车
逐步通水,观察除渣、出渣顺畅,渣物去除率≥90%。
检查孔板通透率≥95%,无积渣、缠绕。
72 小时后复紧螺栓,重新检查链条张紧度。
严禁硬物进入滤筒,安装与调试前清理。
冬季安装 / 调试后排空冲洗管路,防冻裂。
滤板为易损件,安装时避免敲击、划伤。
安装角度严格按设计,影响过水与除渣效率。
做好安装记录:水平 / 垂直度、间隙、试压、试车数据。
